剑角峰风电场项目用地报批案列分享

  建设项目用地报批程序,分为选址、用地报批、供地、登记四个阶段。用地报批是建设项目用地的法定程序。建设项目用地预审和建设项目选址意见书办理完成,建设项目用地单位取得投资审批部门审批(核准、备案)和初步设计批复后,向建设项目所在地的县级自然资源主管部门申请建设项目用地。县级自然资源主管部门收到建设项目用地申请后,牵头组织征地预公告,告知建设项目用地单位按照农用地转用土地征收用地报批相关要求组织报件,向有审批权限的自然资源主管部门逐级上报审批。征地方案依法批准后,由县级人民政府组织实施,县级自然资源主管部门负责具体实施。

  剑角峰风电场总体规划场址地理坐标介于:北纬23°36'17.64"~23°53'27.96"、东经 103°17'31.56"~103°44'17.52"之间,规划场址范围约 1000km2.规划场址整体呈西南迎风山脊高、东北向风区域低的倒坡地形,规划布机区域海拔在 1480m~2610m 之间、平均海拔约 2035m,最低点位于场址北部南盘江南岸山脊,最高点为位于场址西南端、剑角峰村南面紧邻大黑山主峰的山脊——海拔2610m,规划场区涉及范围约 1000km2.剑角峰风电场规划装机容量为 300MW。2021年10月31日,云南省发展和改革委员会关于剑角峰风电场项目核准的批复云发改产业[2021]931号(项目代码:2101-530000-04-01-362829)。


剑角峰风电场项目用地报批案列分享



剑角峰风电场项目用地报批案列分享

上图为剑角峰风电场项目拟征收土地示意图,并于2022年8月24日开展征地前期相关作业。

剑角峰风电场项目用地报批案列分享

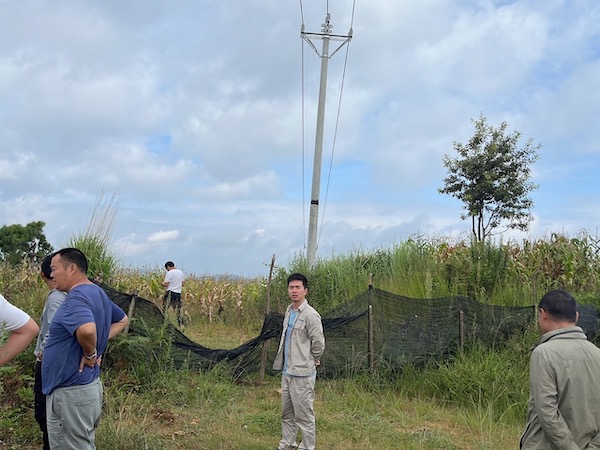

2022年8月24日 同大黑山风力发电有限公司郭总、龙副总、李主任等相关领导就剑角峰项目工期计划安排征地前期时间节点计划

剑角峰风电场项目用地报批案列分享

2022年9月3日 同大黑山风力发电有限公司龙副总、李主任及EPC总包等相关领导进行实地临时用地拍照

剑角峰风电场项目用地报批案列分享


2022年9月13日14:30分 剑角峰风电场项目拟征收土地社会稳定风险评估报告在开远市自然资源局通过审查、开远市政府出具结论意见

该项目目前临时用地批复已于2022年11月14日取得、征转报批材料已于2022年12月1日通过专班领导审查、待处室会签完成以后报省政府,就可以出批复。在此期间,我公司制定工作计划手册,拟定各阶段,各专题时间节点计划表,实施每周按时上报工作量及工作情况,实行工作过程中遇到问题、困难及时解决的原则,不间断、不定时的进行项目相关政策文件解读会议,培训,以及工作情况进度汇报会议。我公司严格按照时间计划表执行,做到不拖沓,按时按质完成项目工作。
