广西来宾公布158MW“驭风”项目清单:南方电网、电气风电、华能等上榜

风芒能源获悉,620日,广西来宾市印发《2025年度分散式风电项目建设方案》,加快推进来宾市分散式风电项目建设。

根据方案,来宾市列入2025年度分散式风电项目建设方案的项目共30个,装机容量18.8万千瓦。

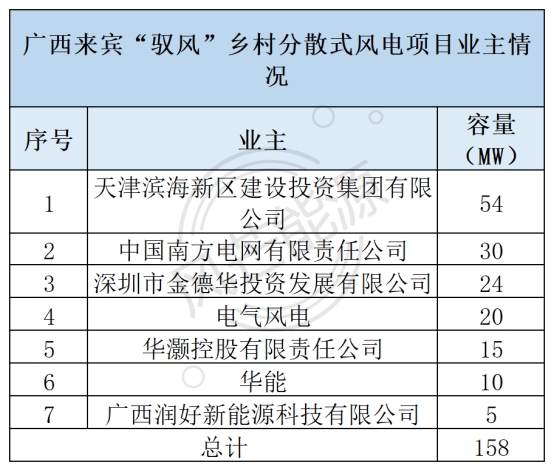

业主方面,第一类分散式风电项目业主1个,为广西柳州钢铁集团有限公司,容量为30MW第二类“驭风”项目业主7个,天津滨海新区建设投资集团有限公司容量最多,为54MW;其次为中国南方电网有限责任公司,容量30MW

广西来宾公布158MW“驭风”项目清单:南方电网、电气风电、华能等上榜

其中,第一类分散式风电项目1个,装机容量3万千瓦据相关文件,该类项目为,在港口、码头、工业园区、高速公路两侧及服务区、符合规定的历史遗留废弃矿山等自有土地或用地红线范围内闲置用地开发的分散式风电项目。

并网模式上,优先选择“自发自用、余电上网模式,鼓励全部电量自发自用,确不具备自发自用条件的可经电网企业同意选择“全额上网”模式。全部电量自发自用项目自动纳入年度建设方案,且不占用自治区下达的年度建设规模。

第二类分散式风电项目29个,装机容量15.8万千瓦据相关文件该类项目为,在农村地区开展“千乡万村驭风行动”建设的乡村分散式风电项目,原则上单个项目装机容量不超过6兆瓦,每个行政村不超过20兆瓦

并网模式上,该类分散式风电项目由电网企业实施保障性并网,优先选择“全额上网”模式,其上网电量由电网企业优先保障性收购。

方案要求,列入建设方案的项目须抓紧开展前期工作,从建设方案发布之日起,须在9个月内完成核准,核准后2年内建成投产,逾期未能投产的项目调出建设方案。

广西已经启动含“驭风”项目在内的分散式风电申报的两个市,除来宾市之外,南宁于529日发布《关于申报 2025年分散式风电项目的通知》,要求630日前将相关文件报送南宁市发改委。

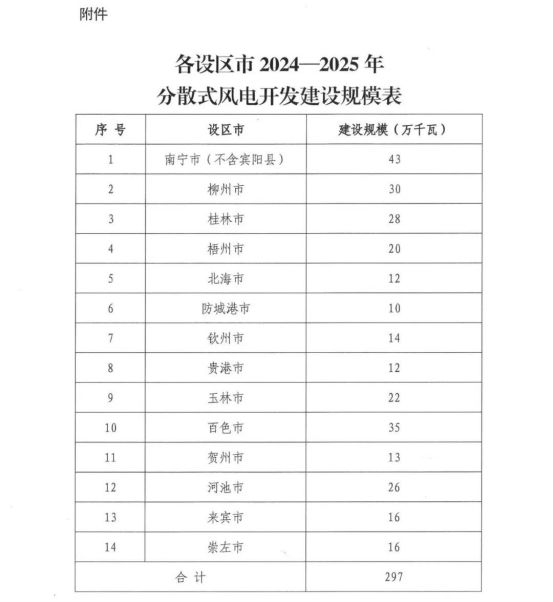

据了解,202412月初,广西下发《关于推进广西分散式风电开发建设的通知》。文件显示,根据广西电网开展的全区负荷预测结果和各类电源建设情况,力争到2025年全区实施建设分散式风电项目约300万千瓦

广西来宾公布158MW“驭风”项目清单:南方电网、电气风电、华能等上榜

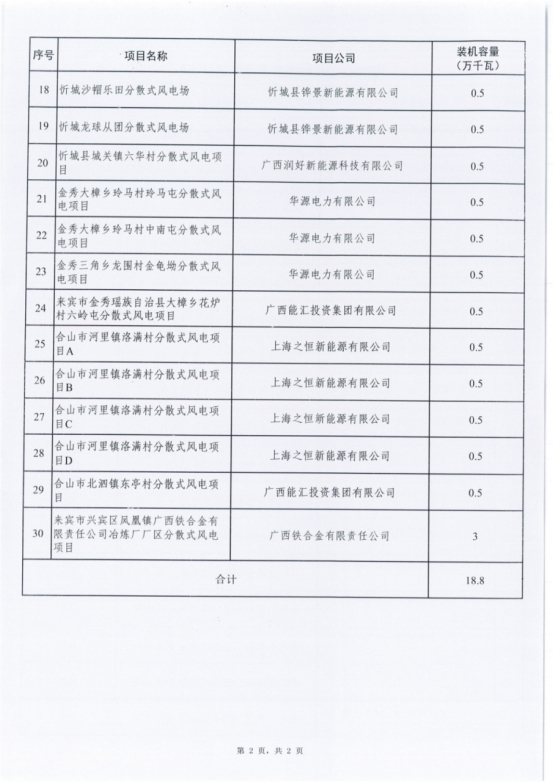

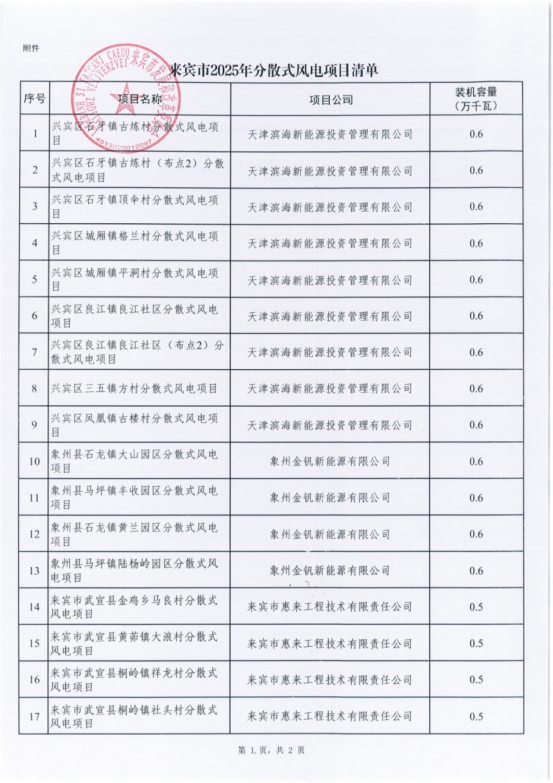

详情见下(表格中序号2-30的项目为“驭风”项目):

广西来宾公布158MW“驭风”项目清单:南方电网、电气风电、华能等上榜

各县(市、区)发展改革局,市工业园区(来宾高新区)、市三江口新区经济发展局,来宾供电局,有关项目单位:为加快推进我市分散式风电项目建设,我委对各申报项目接入和消纳、前期工作、村企合作方案等内容进行综合评估,统筹制定了2025年度分散式风电项目建设方案。现印发你们,并就有关事项通知如下:一、列入2025年度分散式风电项目建设方案的项目共30个装机容量18.8万千瓦。其中,第一类分散式风电项目1个,装机容量3万千瓦,第二类分散式风电项目29个,装机容量15.8万千瓦。二、列入建设方案的项目须抓紧开展前期工作,从建设方案发布之日起,须在9个月内完成核准,核准后2年内建成投产,逾期未能投产的项目调出建设方案。核准具体要求按照《广西壮族自治区发展和改革委员会关于调整陆上风电项目核准权限的通知》(桂发改新能〔2023726号)、《广西壮族自治区发展和改革委员会关于进一步做好陆上风电项目核准工作的通知》(桂发改新能〔202447号)等有关规定执行。三、各项目单位在申报时已出具项目取得的自然资源、生态环境、林业等要素保障部门支持性意见,列入本建设方案后如因涉及永久基本农田、自然保护地、饮用水水源保护区、公益林、生态保护红线等因素导致无法开工或调出本建设方案的,相关风险和责任由项目单位自行承担。四、请电网企业按照就近消纳的原则同步编制建设方案项目接入系统配套方案。积极做好列入建设方案项目的并网服务工作,加快做好配电网升级改造和接入系统配套工程建设,进一步优化流程,缩短审批周期,指导新能源项目企业做好项目接入各项工作,接入公网的分散式风电项目,接入系统工程以及因接入引起的公共电网改造部分由电网企业投资建设;接入用户侧的分散式风电项目,因接入引起的公共电网改造部分由电网企业投资建设;在用户范围内的接入系统工程由分散式项目业主投资建设。未纳入年度建设方案的分散式风电项目,电网企业不予办理电网接入手续。五、请各县(市、区)发展改革局、市工业园区经济发展局进一步做好辖区内分散式风电项目开发建设管理工作,指导项目单位加快开展前期工作、加快项目建设,推动项目早日形成实物工作量,有效拉动固定资产投资,项目单位要在每季度末月20日前将千乡万村驭风行动项目收益共享情况报县级农业农村主管部门。列入本建设方案项目自本通知印发之日起自动列为新能源项目建设情况清单化管理项目,按照《广西壮族自治区发展和改革委员会关于做好我区新能源项目建设情况清单化管理工作的通知》(桂发改新能〔202320号)管理。项目建成并网后,项目单位要在一个月内完成建档立卡,并按要求做好新能源消纳基础数据报送工作。六、未经我委同意,项目建成投产前不得擅自变更项目业主、变更建设地点、进行项目转让。如有此类行为,查实后将依法撤销该项目的核准文件或收回建设指标。七、请各县(市、区)发展改革局、市工业园区经济发展局会同有关部门加大督导力度,督促项目业主文明安全施工,确保工程质量。我委将按照《国务院关于加强和规范事中事后监管的指导意见》(国发〔201918号)有关要求,不定期联合有关部门或电网企业对本通知要求的事项履行情况进行核查,如发现未落实本通知有关要求的,我委将采取相应惩戒措施。特此通知。附件:来宾市2025年分散式风电项目清单来宾市发展和改革委员会2025620日(此件公开发布)广西来宾公布158MW“驭风”项目清单:南方电网、电气风电、华能等上榜
