10月26日上午,南网储能公司与罗平县政府签订《罗平抽水蓄能电站项目开发建设框架协议》,共同合作开发云南曲靖罗平抽水蓄能电站项目。罗平县人民政府县长王玮,公司总经理、党委副书记李定林出席签约座谈会并讲话。罗平县人民政府副县长宋再友,公司党委委员、副总经理孙立群参加会议。
李定林表示,南网储能公司将充分发挥人才、技术、管理等专业优势,携手罗平县人民政府共同推动罗平抽水蓄能项目调整纳入国家抽水蓄能规划重点核准开发项目清单,共同为加快碳达峰碳中和、保障能源安全作出担当贡献。
王玮表示,项目投产后将进一步推动罗平县“双碳”、科技创新、人才等领域快速发展,为罗平县高质量发展积蓄新动能新优势。希望南网储能公司加快推进项目落地,力争项目早日建成发挥效益,实现共赢。
据了解,云南曲靖罗平抽水蓄能电站项目是国家能源局抽水蓄能中长期发展规划(2021-2035年)“十五五”重点实施项目,拟规划装机容量120万千瓦,总投资估算约80亿元。(徐丽玉)
来源:南网储能
据了解,云南属山地高原地形,平均海拔2000米左右,地势呈现西北高、东南低,自北向南呈阶梯状逐级下降,以及众多高原湖泊分布,抽水蓄能电站资源十分丰富,未来云南省抽水蓄能发展有较大空间,有望迎来一波热潮,促进新能源开发与消纳。
在建和拟建:富民、禄丰、泸西、西畴、宣威、峨山、梨园阿海等抽水蓄能电站。
典型项目:

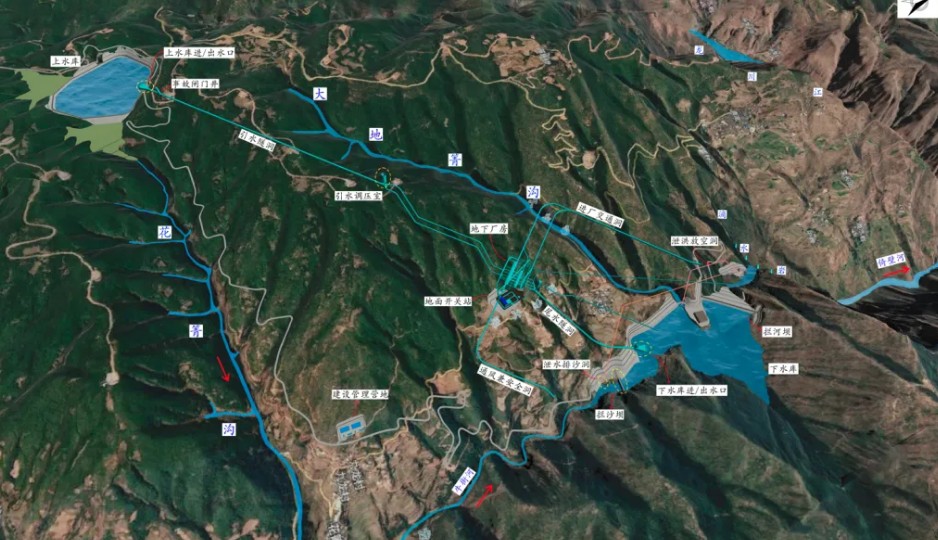

1. 富民,拟装机容量1400MW,安装4台350MW机组。为抽水蓄能中长期发展规划“十四五”重点实施项目。上水库正常蓄水位为2376m,下水库正常蓄水位为1862m。2023年12月获得核准,为云南省首个通过核准的抽水蓄能电站项目。2024年4月正式开工。
2. 禄丰,装机1200MW ,国家能源局《抽水蓄能中长期发展规划(2021-2035)》“十四五”重点实施项目。初拟额定水头435m,距高比9.1,2024年1月获核准。2024年2月项目实现核准。2024年5月正式开工。
3. 泸西,初选装机容量2100MW,额定水头663m,距高比4.9,2023年10月项目可行性研究报告审查会召开,是云南省目前规划装机容量最大的抽水蓄能电站,工程技术难度相对较大,“两洞六机”布置方案钢岔管HD值为国内同类工程最高值。

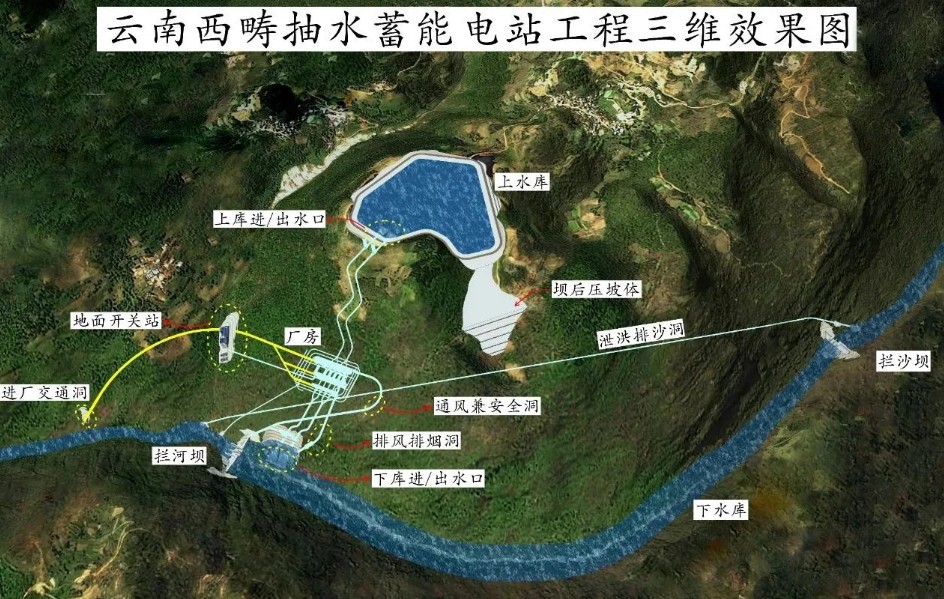

4. 西畴,《抽水蓄能中长期发展规划(2021-2035年)》 “十四五”重点实施项目。电站距昆明市、文山州直线距离约250km、64km,站装机容量1200MW,额定水头421m,距高比2.4。正在做可研设计。
5. 峨山,初选电站装机容量1200MW,距高比5.28,“十四五”重点实施项目。2022年6月预可行性研究报告审查会议召开。
6. 宣威, 初选装机容量1200MW(4台×300MW),初拟额定水头440m,距高比5.3,“十四五”重点实施项目。2022年8月预可行性研究报告审查会议召开,正在做可研设计。
